8月19日凌晨至夜間,經過20小時緊張作業,閩投湄洲灣發電公司高效完成#1機組動平衡調整檢修,成功消除機組振動隱患,并提前實現并網發電,這是湄洲灣電廠一期BOT項目移交后迎來的首次重大設備搶修挑戰。
8月14日,受福建電網區外故障沖擊,#1機組勵磁系統出現劇烈波動,發電機側軸承(#5、#6瓦)振動值急劇上升并持續高位運行,#5瓦最高振動達159μm,#6瓦達140μm,遠超基準值且逼近停機閾值。面對突發隱情,公司迅速啟動應急預案,由發電部、設備部、生產技術部、安全環保部組成的聯合攻堅隊,研究制定運行和檢修作業方案。

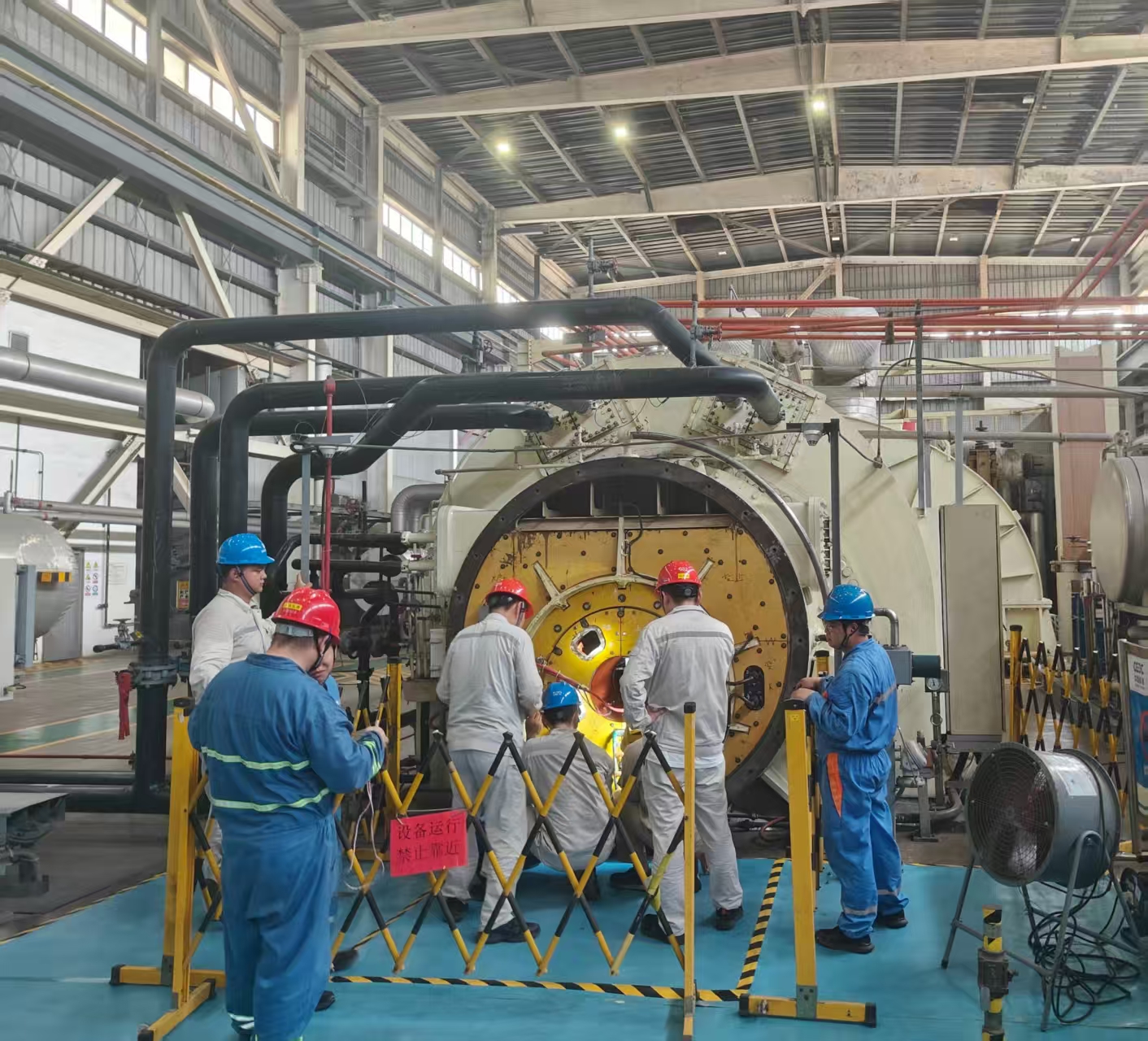

待準備就緒,公司果斷向省調申請停機檢修,于19日零時進入緊張攻堅戰。面對僅有的24小時檢修窗口期,技術團隊爭分奪秒,依據停機降速過程中采集的頻譜數據,精準計算出配重塊的位置與重量。針對期間發現的#3、#4瓦兩路頂軸油油路存在斷油隱患,連夜論證應對方案,迅速制定預案,成功規避電動盤車無法啟動可能導致的大軸彎曲及設備損壞風險。
到19日下午,完成全部配重安裝及數據校驗,并實現一次沖轉試驗成功。當夜機組順利啟動并網,#5、#6瓦振動值分別穩定在74.5μm和98μm安全區間,較計劃提前近3小時恢復供電,充分展現了公司精準、高效的應急搶險能力。
